Unser Bautagebuch

Verfolgen Sie hier den Baufortschritt.

Spendenkonto: Münchner Bank eG, IBAN: DE28 7019 0000 0002 8499 92, BIC: GENODEF1MO1.

Mit Paypal oder Lastschrift können Sie auf diesem Weg spenden: Twingle Spendentool

12.06.2026

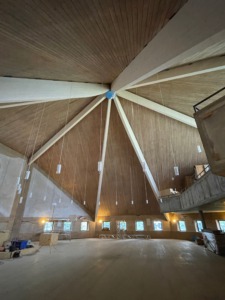

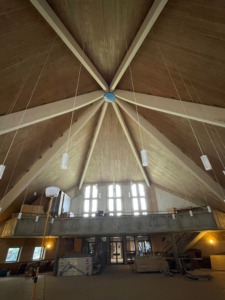

Derzeit wird die Kirche wieder zur Nutzung vorbereitet. Die Lampen hängen wieder, der Abschluss der Dachspitze innen ist angebracht. Ab kommender Woche wird die Orgel wieder aufgebaut, die Fresken weiter restauriert und der Fußboden gereinigt.

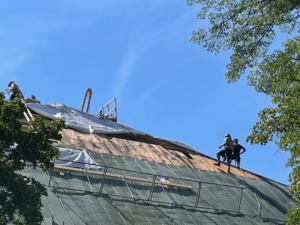

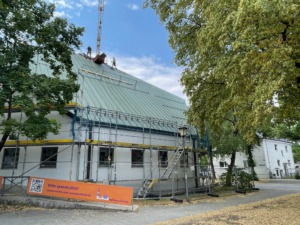

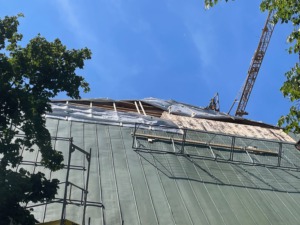

Gleichzeitig beginnen die Vorbereitungen der Außenbaustelle, damit das alte Dach abgetragen werden kann. Danach werden segmentweise die Nebenträger von außen ertüchtigt und die neue Deckung mit Dämmung und PV-Anlage aufgebracht.

18.- 22.05.2026

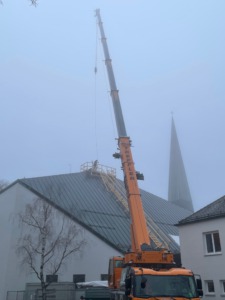

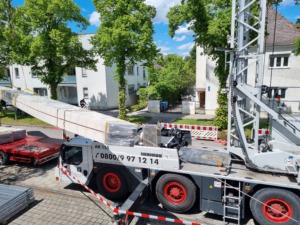

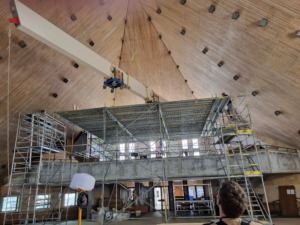

Am Montag 18. Mai beginnt die Montage der Balken mit der Anlieferung vor dem Pfarramt. Ein großer Autokran wird an der Langobardenstraße stationiert. Noch am gleichen Tag wird der erste Balken montiert. Die Aktion in komplex, doch alles funktioniert so wie geplant, was alle Beteiligten sehr stolz macht.

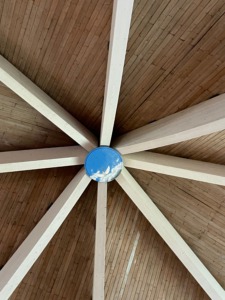

Im Lauf der Woche gelingt es, alle acht Balken zu montieren – schneller als gedacht. Eine technische und logistische Meisterleistung. Die tonnenschweren Balken werden durch den Seiteneingang in die Kirche geschafft, dann hebt der Kran sie durch die Dachspitze an, zugleich werden sie langsam mit Seilwinden und speziellen Führungsgerüsten nach oben gezogen, an der Dachspitze eingehängt bzw. an der Wandhalterung verschraubt.

Herzlichen Dank an alle, v.a. den Architekten und den Zimmerern von der Fa. Bennert, die zum Gelingen beigetragen haben.

Wir sind sehr froh, dass alles gut geklappt hat.

08.05.2026

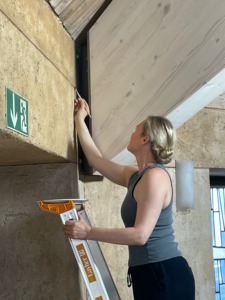

Nach einer Pause geht es weiter. In dieser Woche wurden die Fresken und die Wände von einem Restauratoren-Team gereinigt. Wenn man genau hinsieht, kann man den Unterschied gut erkennen.

In den nächsten Wochen werden die dunklen Verfärbungen übermalt, so dass wir dem ursprünglichen Zustand hoffentlich recht nahe kommen.

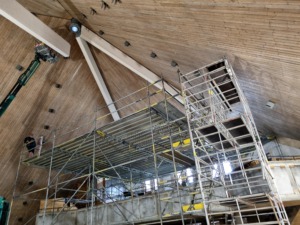

In der kommenden Woche werden weitere Gerüste in der Kirche aufgebaut, damit dann ab 18.05. der entscheidende und auch spektakuläre Einbau der neuen Balken beginnen kann.

25.03.2026

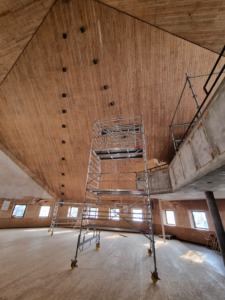

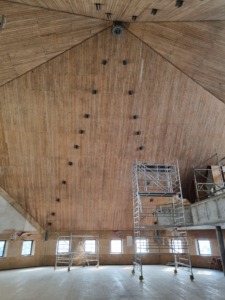

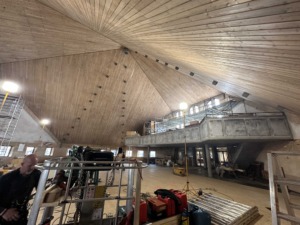

Derzeit werden die T-Bleche zur Verbindung der neuen Balken mit den alten montiert. Man kann jetzt gut sehen, wo die neuen Balken auf der Schalung verlaufen werden. Die neuen Balken gehen in diesen Tage in die Produktion.

04.03.2026

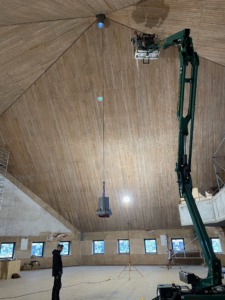

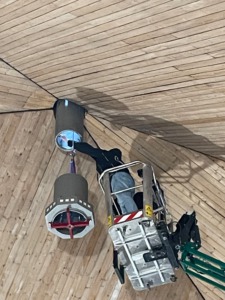

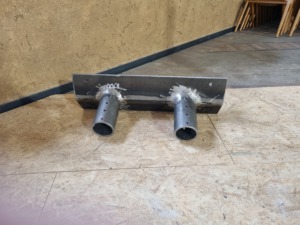

In der Dachspitze muss ein Stahlring angebracht werden, an dem die neuen Balken „eingehängt“ werden sollen. Der untere Teil des Rings wird durch die offene Dachspitze hochgehoben und dann mit dem oberen Teil verschraubt.

26.02.2026

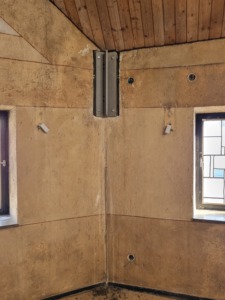

Die sehr zeitaufwändigen Bohrungsarbeiten sind abgeschlossen und die Stahlteile in den Ecken werden eingemörtelt.

11.02.2026

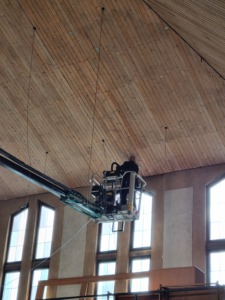

Die Reinigung der Decke ist abgeschlossen.

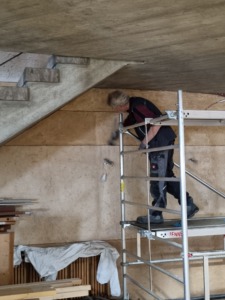

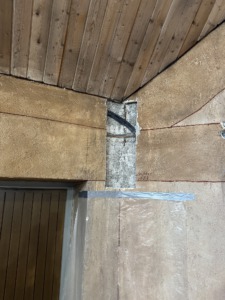

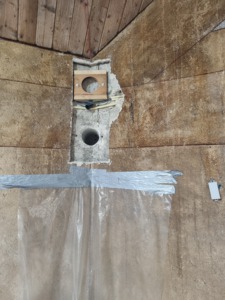

Nun werden nach und nach die Stahlhalter für die Balken in den acht Ecken montiert.

Dabei zeigt sich: Unter dem Putz liegen Elektroleitungen, die umgelegt werden müssen. Auch muss der Beton der Pfeiler, die die Kirche tragen, auf Festigkeit geprüft werden. Die Ergebnisse sind positiv: Der Beton ist mehr als doppelt so dicht, wie gefordert.

14.01.2026

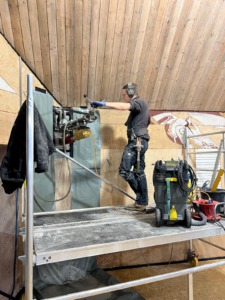

Es geht weiter. Die Deckenverschalung wird gereinigt. Dreck aus 60 Jahren kommt runter! Das ursprüngliche helle Holz wird wieder sichtbar.

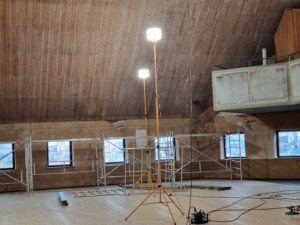

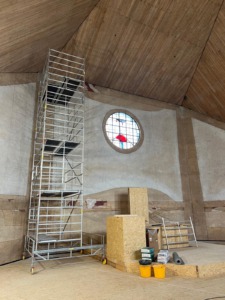

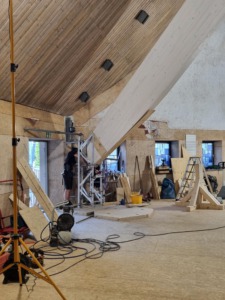

Innengerüste für die Anbringung der Balken werden errichtet.

19.12.

Weihnachtspause. Wir wünschen Frohe Weihnachten!

3.12.

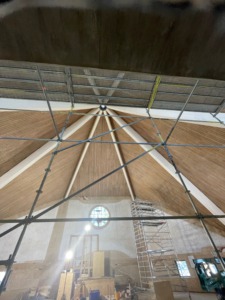

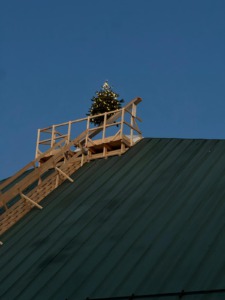

Auf der Dachspitze wurde eine Plattform errichtet. Von hier aus werden die Zimmerleute die Kette des Kranes führen, der von außen die großen neuen Dachbalken in die richtige Position hochhievt.

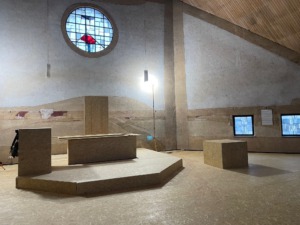

Alter, Kreuz, Kanzel und Taufstein sind zum Schutz eingehaust.

26.11.: Die Orgel wird teilweise abgebaut

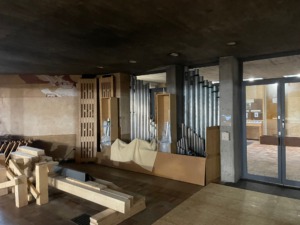

Damit die Ecke zugänglich wird, an der später einer der großen Dachbalken angebracht wird, muss die Orgel teilweise demontiert werden.

Die Teile werden in der Kirche unter der Empore gelagert.

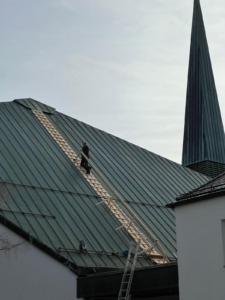

11.11.: Die Dachspitze wird geöffnet

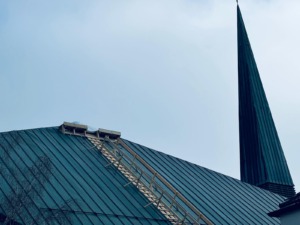

Damit später die Dachbalken in die Kirche eingebracht werden können, muss die Dachspitze göffnet werden. Eine „Himmelsleiter“ ermöglicht den Handwerkern einen sicheren Zugang.

Mitte Oktober: Die Handwerker rücken an…

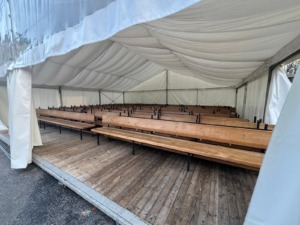

… und räumen als erstes die Kirche leer. Die Bänke sind so schwer, dass 4-5 Männer gebraucht werden, sie auf Möbelroller zu heben und in den Innenhof zu bringen. Dort sind sie in einem Zelt gelagert.

Die Vorbereitungen

Die Genehmigungen werden erteilt:

Unser Finanzierungsplan wurde genehmigt, ebenso die kirchenaufsichtliche und kommunale Genehmigung erteilt. Außerdem wurde uns ein Zuschuss durch die Landeskirche von 700.000 Euro zugesagt. Damit steht der Renovierung nichts mehr im Wege.

Unser Zeitplan:

Nov. 25: Vorbereitung der Baustelle, Öffnung der Dachspitze; Teilabbau der Orgel,

Dez. 25 / Jan 26: Baubeginn innen

Die Innenarbeiten sind voraussichtlich im April/Mai 2026 abgeschlossen

Die Außenmaßnahmen sind wetterabhängig, können aber in jedem Fall 2026 abgeschlossen werden.

Vorbereitende Untersuchungen

Unsere schöne Emmauskirche steht nicht nur im Zentrum von Harlaching, sondern bietet auch unseren zentralen Anker für unsere gemeinsamen Gottesdienste, Feste und Veranstaltungen.

Leider musste die Kirche im Herbst 2023 geschlossen werden, weil es Probleme mit der Dachkonstruktion gibt. Die Kirche ist deshalb unter Hinzuziehung von Fachleuten und nach aufwändiger Probenentnahme geschlossen worden, um niemanden einer Gefahr auszusetzen.

Die Schließung ist eine reine Vorsichtsmaßnahme. Sie ist nicht akut einsturzgefährdet, aber es kann niemand für die Sicherheit der Kirchenbesucher:innen garantieren.

Untersuchung des Dachs

Beim Bau der Kirche 1964 wurden Materialien für das Tragwerk des Daches verwendet, von denen mittlerweile bekannt ist, dass sie nach einigen Jahrzehnten Probleme machen können.

Bei der Untersuchung von Proben, die darum im Spätherbst 2023 entnommen wurden, ergab sich nun, dass aus statischer Sicht die volle Tragfähigkeit der Dachkonstruktion nicht gewährleistet werden kann, da Zweifel am Erhalt der Festigkeit der Klebefugen der Tragebalken bestehen.

Probenentnahme

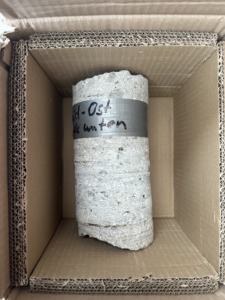

Es wurden aufwändig zusammen mit unserem Architekten, Statiker, Experten der TU München und Unterstützung der Architekten des Kirchengemeindeamts München, Proben aus den Balken des Dachs entnommen. Diese wurden umfangreich analysiert und die Proben haben ergeben, dass die Tragfähigkeit der genutzten Balken nicht zu jederzeit gewährleistet ist.

Was muss jetzt alles ausfallen?

Die Gottesdienste finden im Gemeindesaal statt.

Große Konzerte finden an anderen Orten statt – bitte gehen Sie gerne dorthin, wir werben dafür auch im Kirchenvorraum.

Bei großen Gottesdiensten, zum Beispiel bei der Osternacht, den Konfirmationen oder Weihnachten, dürfen wir in den katholischen Nachbarkirchen feiern. Dafür danken wir dem Pfarrverband Harlaching sehr herzlich, das stärkt die Ökumene.

Das kostet doch sicher Geld?

Gesamtkosten:                    2.200.000 €

Zuschuss Landeskirche:       700.000 €

Eigenmittel Emmaus:           800.000 €

Finanzierungslücke:              700.000 €

Diese Lücke wollen wir durch Spenden, Fördermittel und kreative Aktionen schließen.

Bequem via Paypal oder Lastschrift können Sie auf diesem Weg spenden: Twingle Spendentool

WAS SIE TUN KÖNNEN:

Symbolischer Erwerb von Solarmodulen (je 300 €, Urkunde; Formular umseitig)

Anschaffung der Bestuhlung (200 Stühle je 250 €)

Symbolischer Erwerb eines Hauptträgers: ( 4 große je 22.000€; 4 kleine je 13.000 €)

Spende für die Wiederinbetriebnahme der Orgel (ca. 50.000 €)

Spende für die Renovierung der Fresken (ca. 10.000 €)

Neue Beleuchtung und zeitgemäße Veranstaltungstechnik (ca. € 20.000 €)

Was wir jetzt tun!

Wir haben ein Fundraising-Team gegründet und tatkräftige Unterstützung gefunden!

Wir organisieren verschiedene Aktionen zum Sammeln von Unterstützung und Spenden im Stadtteil und darüber hinaus.

Wir haben mehrere Emmaus-Produkte (Wein, Schokolade, Café)  im Verkauf (zum Beispiel auf dem Gemeindefest) .

Wir suchen jederzeit tatkräftige Emmausfans, die uns unterstützen möchten mit Rat, Tat und Sachverstand.

Impressionen
